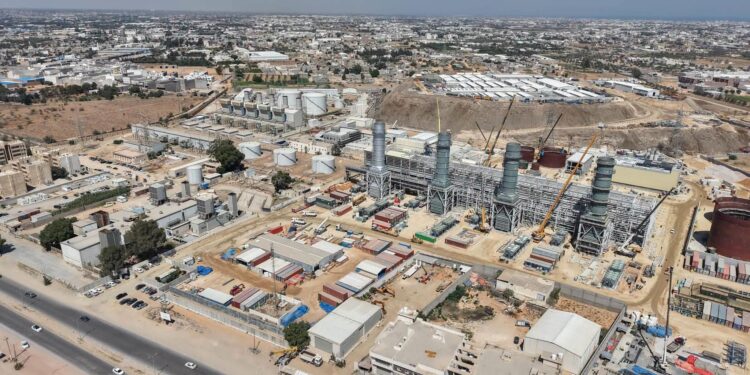

أفاد الناطق باسم الشركة العامة للكهرباء، وئام التائب، ببدء التشغيل التجريبي للوحدة الأولى بمحطة جنوب طرابلس الغازية (الجديدة)؛ تمهيدًا لإدخالها تدريجيًّاعلى الشبكة بقدرة توليد تبلغ 330 ميغاوات.
وأضاف «التائب» في تصريح لـ«أبعاد»، أن محطة جنوب طرابلس ستُضيف إلى منظومة التوليد 1320 ميغاوات، بمجرد تشغيل كامل وحداتها الأربع، بمعدل 330 ميغاوات لكل وحدة، مشيرًا إلى أن المحطة الجديدة تمثل أحد المشروعات الكهربائية الاستعجالية الرامية إلى رفع قدرات التوليد ودعم استقرار الشبكة.
وبدأ العمل على إنشاء المحطة الجديدة في منطقة السواني جنوب طرابلس، في 20 أغسطس عام 2023، بتنفيذٍ من شركة «شاليك» التركية، وبالتعاون مع «سيمنس» الألمانية، وقالت الشركة العامة للكهرباء حينها إن إنجاز المشروع «سيستغرق قرابة 15 شهرًا».
وتعيش البلاد أزمة كهرباء منذ سنوات، وسط انقطاعات تصل إلى أقصى المدد تزامنًا مع الذروة الصيفية واشتداد الحرارة وزيادة الطلب على الطاقة، في حين تشير التقارير إلى أن القدرة التوليدية لكل المحطات لا تتجاوز 8 غيغاوات، مقابل استهلاك يلامس 9.5 غيغاوات، ما يعني عجزًا متزايدًا يبدأ عند 1.5 غيغاوات.
